Proveedor de transformadores secos: cómo comparar fabricante, pruebas, certificados y documentos

Actualizado: 2026-07-28 · Serie seca ES 1+5 · Guia comercial

La mejor oferta no es la que responde más rápido, sino la que deja evidencia técnica y documental suficiente para fabricar, probar y entregar lo prometido.

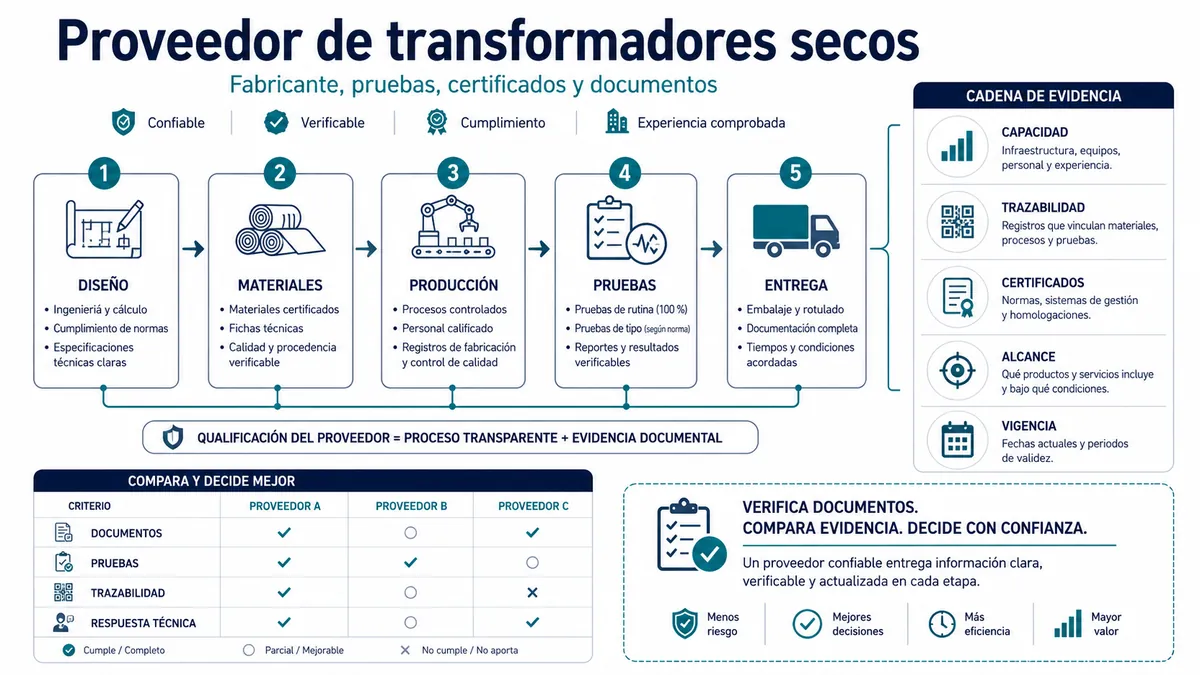

Proveedor de transformadores secos: cómo comparar fabricante, pruebas, certificados y documentos
Infografía original asignada de forma exclusiva a esta entrada.
Referencia técnica emparejada: Pruebas y aceptación de transformadores secos: descargas parciales, relación, resistencia y calentamiento. Este Blog trata precio, RFQ y decisión de compra; la Wiki explica los principios y límites de ingeniería.

1. Primero identifique quién diseña y quién fabrica

Una marca comercial, un exportador y una planta pueden ser entidades diferentes. La oferta debe identificar al fabricante propuesto, la ubicación de producción, quién emite los planos y reportes y quién responde por garantía. Esta transparencia no debilita la operación; permite al comprador entender la cadena de responsabilidad.

Si un certificado pertenece a un fabricante, debe presentarse como evidencia de ese fabricante y para el alcance que cubre. No debe transformarse en “certificado de TransformerGrid” ni usarse para un modelo diferente sin explicación de equivalencia.

2. Audite la capacidad de fabricar el sistema ofrecido

Para resina fundida, la revisión puede incluir bobinado, control de moldes, mezcla, vacío, curado, control de temperatura y prevención de vacíos. Para VPI, interesa la preparación del devanado, vacío, presión, barniz, curado y registros de proceso. También se revisan núcleo, ensamble, conexiones, gabinete y limpieza.

Las fotografías de producto terminado no demuestran control de proceso. Una auditoría remota o presencial debe conectar equipos, personal, procedimientos, calibración y registros con el tipo y rango de transformador ofrecido.

3. Seis campos que deben revisarse en cada certificado

CampoPregunta de auditoría
Titular¿Coincide con el fabricante propuesto?
Producto¿El certificado cubre transformadores secos o la familia ofrecida?
Tensión y capacidad¿El rango es aplicable al rating del proyecto?
Norma y edición¿Es la referencia exigida por contrato o autoridad?
Laboratorio y fecha¿Quién emitió el documento y sigue siendo pertinente?
Alcance y anexos¿Existen modelos, excepciones o condiciones que limitan su uso?

4. Los reportes de prueba deben corresponder al proyecto

Un reporte histórico puede demostrar capacidad de diseño, pero no reemplaza las pruebas rutinarias de la unidad fabricada. El comprador debe distinguir evidencia de tipo, resultados de rutina y pruebas especiales contratadas. Cada documento debe identificar modelo, capacidad, tensiones, conexión y condiciones de ensayo.

Un informe sin número de serie o con datos que no coinciden con la placa debe investigarse. La trazabilidad entre oferta, plano, placa y reporte es más importante que la cantidad de logotipos incluidos en el paquete.

5. Materiales y procesos deben ser trazables

La auditoría puede revisar lotes de conductor, acero del núcleo, sistema de aislamiento, resina o barniz, sensores y componentes del gabinete. La trazabilidad no exige publicar secretos industriales; exige que el fabricante pueda relacionar los materiales y registros relevantes con la unidad o lote producido.

También debe existir control de cambios. Sustituir conductor, sistema de aislamiento, proveedor crítico o lugar de fabricación después de la aprobación requiere comunicación y evaluación.

6. Marco de puntuación para comparar proveedores

ÁreaEvidencia esperada
Identidad y alcanceDocumentos legales, planta y producto realmente fabricado.
IngenieríaDatos completos, desviaciones claras y control de versiones.
ProcesoEquipos, procedimientos y registros aplicables a resina o VPI.
PruebasCapacidad de laboratorio, calibración y reportes trazables.
CertificadosAlcance verificable y relación con el modelo ofrecido.
EntregaPlanos, FAT, embalaje, plazo, garantía y exportación.

7. Auditoría, pagos y hitos documentales

Antes del anticipo deben quedar identificados fabricante, modelo, estándar, alcance de pruebas, documentos y responsabilidad de garantía. Los hitos de pago pueden asociarse a plano aprobado, liberación de producción, FAT y documentos de embarque, según el contrato.

Son señales de alerta los nombres inconsistentes, certificados recortados, subcontratación no explicada, negativa a mostrar el lugar real de fabricación y cambios de plano sin revisión. No prueban automáticamente una falla, pero deben resolverse antes de comprometer el pedido.

8. Límite y valor de TransformerGrid

TransformerGrid puede organizar la calificación, comparar evidencias y coordinar documentos y FAT con fabricantes verificados. No se presenta como propietario de la planta ni como titular de certificados ajenos. La identidad de cada parte debe mantenerse clara durante todo el proyecto.

El resultado buscado es una compra auditable: quién fabrica, qué configuración se aprobó, qué se probó, qué se entregará y quién responde por cada etapa.

Conclusión

La evaluación de proveedor no termina con una visita ni con un certificado. Termina cuando la cadena de identidad, ingeniería, fabricación, prueba y entrega permanece coherente desde la oferta hasta el embarque.

¿Quiere una RFQ o comparación técnica en español?

TransformerGrid puede organizar los datos, los puntos abiertos, los planos, el alcance de FAT y una comparación técnica con fabricantes verificados.

Esta página pertenece a la sexta familia en español sobre transformadores secos. Su imagen es exclusiva dentro de las 24 páginas inglesas y españolas de la tanda.
