Precio de transformador seco 1000 kVA: qué debe incluir una cotización técnica completa

Actualizado: 2026-07-28 · Serie seca ES 1+5 · Guia comercial

En 1000 kVA el calor, la ventilación, los armónicos y la coordinación documental pesan más. Por eso una cotización madura debe explicar mucho más que la cifra final.

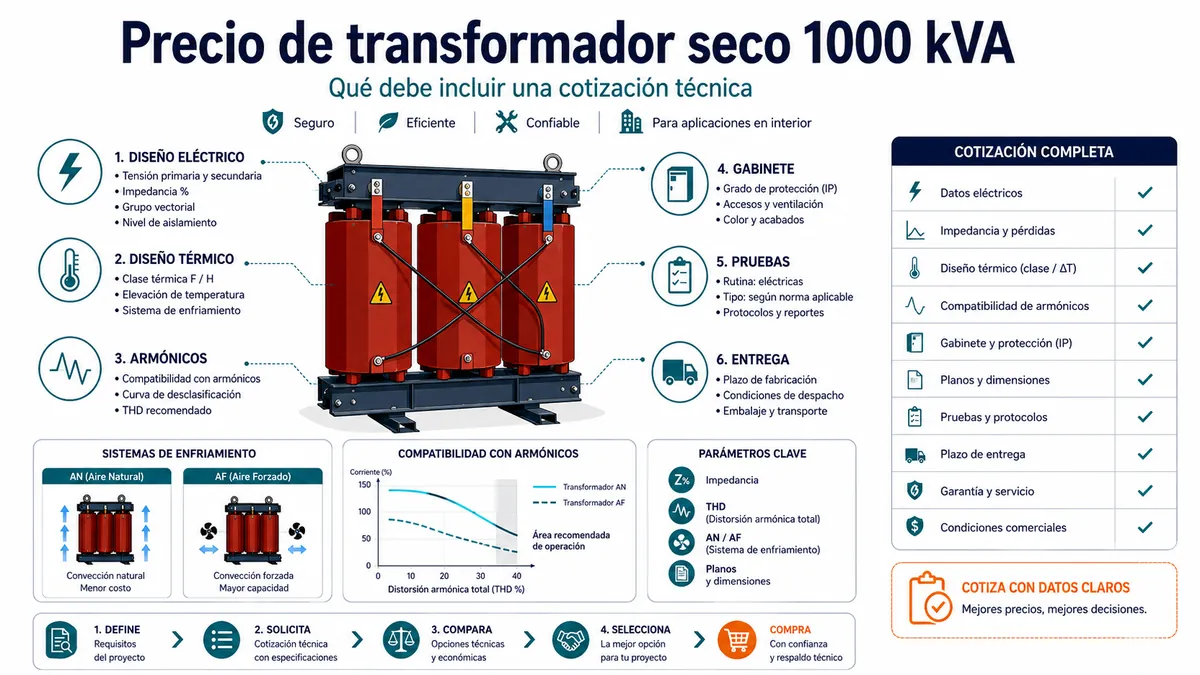

Precio de transformador seco 1000 kVA: qué debe incluir una cotización técnica completa
Infografía original asignada de forma exclusiva a esta entrada.
Referencia técnica emparejada: Factor K y armónicos en transformadores secos: K-4, K-13 y K-20. Este Blog trata precio, RFQ y decisión de compra; la Wiki explica los principios y límites de ingeniería.

1. 1000 kVA no es simplemente el doble de 500 kVA

Al aumentar la potencia crecen la corriente, el calor, el tamaño de terminales, las fuerzas mecánicas y la sensibilidad a la ventilación. Un proyecto de 1000 kVA suele tener más interfaces con busway, switchgear, protección, BMS, sensores y rutas de izaje. La cotización debe reconocer esta complejidad en lugar de multiplicar una tabla de precios.

La criticidad también suele ser mayor. Data centers, hospitales y procesos continuos necesitan revisar contingencia, crecimiento, mantenimiento y consecuencias de una parada. Esas condiciones cambian el alcance de pruebas, los documentos y el calendario de aprobación.

2. Tensión, impedancia y nivel de cortocircuito

La combinación de tensiones define corrientes y aislamiento. La impedancia afecta caída de tensión, corriente de falla y coordinación de protección. Una impedancia diferente puede parecer un detalle pequeño en la oferta y, sin embargo, cambiar la capacidad interruptiva o el comportamiento de cargas sensibles.

El comprador debe confirmar si la unidad operará sola, en paralelo o como parte de un esquema redundante. También debe revisar taps, conexión, neutro y puesta a tierra. Estas decisiones deben aparecer en el plano y en la placa, no quedar como notas separadas.

3. Pérdidas, temperatura y enfriamiento

En 1000 kVA, las pérdidas en vacío y en carga tienen mayor impacto sobre calor de sala y costo energético. La oferta debe separar ambas, indicar la condición de referencia y declarar la elevación de temperatura. Una comparación que solo muestra eficiencia nominal puede ocultar diferencias importantes en el perfil real de operación.

Si se propone AF, deben identificarse capacidad AN, capacidad AF, ventiladores, control, alarmas y mantenimiento. El sistema de ventilación del transformador no reemplaza la extracción de calor del recinto. La sala debe poder evacuar las pérdidas bajo las condiciones de carga previstas.

4. UPS, VFD y cargas de electrónica de potencia

UPS, rectificadores, variadores y fuentes conmutadas producen corrientes no sinusoidales que aumentan pérdidas por corrientes parásitas y calentamiento del neutro. El kVA total no describe por sí solo este deber térmico. El proveedor necesita conocer el tipo y la proporción de cargas no lineales.

K-4, K-13 o K-20 no deben elegirse por intuición ni como etiqueta de calidad. El K-factor es una respuesta a un espectro de armónicos y debe coordinarse con conductor neutro, cables, switchgear y ventilación. La oferta debe indicar la base de selección y cualquier limitación.

5. Gabinete, barras, cables y acceso físico

Las corrientes secundarias pueden exigir barras, lugs o terminales de mayor tamaño. Debe confirmarse si la conexión será por cable o busway, la orientación, las fuerzas permitidas, el espacio de curvatura y la posibilidad de desmontar paneles. Un equipo eléctricamente correcto puede no caber por una puerta o no permitir el apriete de conexiones.

El plano preliminar debe mostrar dimensiones, peso, centro de gravedad, puntos de izaje y zonas de mantenimiento. La carga del piso, la ruta de traslado y la altura libre deben revisarse antes de congelar el gabinete.

6. El paquete documental de una oferta completa

Una propuesta madura incluye datos técnicos, matriz de desviaciones, plano general preliminar, esquema de conexiones, placa propuesta, tabla de pérdidas, accesorios, sensores, ventiladores, repuestos y lista de pruebas. También aclara cuántas rondas de revisión están incluidas y qué documento autoriza el inicio de producción.

El plan de FAT debe identificar pruebas rutinarias, especiales, testigos, criterios de aceptación, formato del informe y tratamiento de no conformidades. Oferta, plano y reporte deben usar la misma identificación y versión.

7. Señales de alerta en una cotización de 1000 kVA

Son señales de alerta: precio sin matriz de datos, capacidad AF sin base AN, pérdidas sin tolerancias ni condición, K-factor sin información de carga, certificado sin alcance identificable, dimensiones “por confirmar” después de la orden y plazo que no separa aprobación de planos.

Otra señal es la ausencia de responsable para interfaces. Si nadie confirma busway, sensores, ventilación o idioma de documentos, esas tareas reaparecerán como cambio cuando la fabricación ya haya comenzado.

Conclusión

Una cotización completa de 1000 kVA debe permitir que ingeniería, compras, operaciones y mantenimiento entiendan el mismo equipo. El precio es el resultado de una configuración cerrada y de un registro de riesgos, no un número aislado.

¿Quiere una RFQ o comparación técnica en español?

TransformerGrid puede organizar los datos, los puntos abiertos, los planos, el alcance de FAT y una comparación técnica con fabricantes verificados.
