Guía técnica · Transformador tipo pad-mounted · RFQ

La guía de compra de transformadores pad-mounted que pudo ahorrar USD 180,000 a una planta solar

Guía práctica para compradores, EPC e ingenieros que deben especificar transformadores tipo pad-mounted trifásicos: kVA, tensión, impedancia, grupo vectorial, BIL, pérdidas, temperatura, pruebas de fábrica, transporte, planos y datos mínimos para una RFQ segura.

Vista frontal de un transformador tipo pad-mounted trifásico de 500 kVA con gabinete seguro para exteriores.
Transformador tipo pad-mounted trifásico de 500 kVA para proyectos comerciales, solares y de distribución.

Respuesta directa: ¿qué debe confirmar un comprador antes de pedir precio?

Antes de pedir precio de un transformador tipo pad-mounted, el comprador debe confirmar como mínimo: país del proyecto, kVA, tensión primaria, tensión secundaria, frecuencia, fase, tipo de alimentación, grupo vectorial, BIL, impedancia, tipo de devanado, fluido aislante, accesorios, requisitos de la empresa eléctrica, pruebas requeridas, planos, cronograma de entrega y condiciones logísticas.

Si todavía no tiene planos, envíe la potencia total conectada en kW, el país, la aplicación del proyecto y fotos de placa o diagrama unifilar. TransformerGrid puede revisar la base de selección antes de cotizar.

El costo oculto de una especificación incompleta

En proyectos solares, industriales o comerciales, un transformador mal especificado rara vez falla por una sola palabra. Falla porque varias decisiones se dejaron abiertas: tensión, impedancia, grupo vectorial, entrada de cable, temperatura, pruebas, documentos y aprobación local.

Un ahorro pequeño en la compra puede convertirse en semanas de retraso si la utilidad rechaza el plano, si el cable entra por el lado equivocado, si la impedancia no coordina con protecciones o si el transformador no tiene la documentación que exige el proyecto.

1. Especificaciones técnicas clave: de 75 kVA a 500 kVA y más

Cuatro parámetros deciden rendimiento, vida útil y costo total: potencia kVA con posible derating, impedancia de cortocircuito, pérdidas en vacío y con carga, y temperatura de operación.

Potencia nominal y derating ambiental

Una unidad de 500 kVA en una planta solar tropical no trabaja igual que una unidad de 500 kVA en un edificio con carga ligera. Si el sitio llega a 40°C–50°C, o está sobre 1,000 m de altitud, conviene revisar margen térmico, clase de temperatura y posible sobredimensionamiento.

Impedancia de cortocircuito

En muchos proyectos de distribución, la impedancia se mueve alrededor de 4.5% a 6.0%, pero debe coincidir con la utilidad y la coordinación de protecciones. Una impedancia demasiado baja aumenta la corriente de falla; una demasiado alta puede causar caída de tensión durante arranque de motores, bombas o cargadores EV.

Pérdidas y costo operativo

Las pérdidas en vacío existen siempre que el transformador esté energizado. Las pérdidas con carga aumentan aproximadamente con el cuadrado de la corriente. Como referencia práctica, las pérdidas en vacío pueden moverse alrededor de 180 W, 310 W, 510 W y 780 W en tamaños comunes, dependiendo de norma, núcleo y grado de diseño.

Temperatura y envejecimiento del aislamiento

La operación sostenida por encima del diseño térmico acelera el envejecimiento del aislamiento. En términos de comprador, la diferencia entre una condición de 65 K y una operación cercana a 85 K no es cosmética: puede consumir una parte importante de la vida útil.

DatoQué debe confirmarRiesgo si falta
kVACarga actual y expansión futuraSobrecarga o compra sobredimensionada
Primary / Secondary VoltageTensión de red y tensión de cargaEquipo incompatible con la utilidad
ImpedanceProtección, caída de tensión y corriente de fallaFallas de coordinación o arranque difícil
Vector GroupDelta, Wye, neutro, fase y desplazamientoProblemas al energizar o conectar cargas
BILNivel de impulso según clase de tensiónRiesgo ante sobretensión o rechazo documental

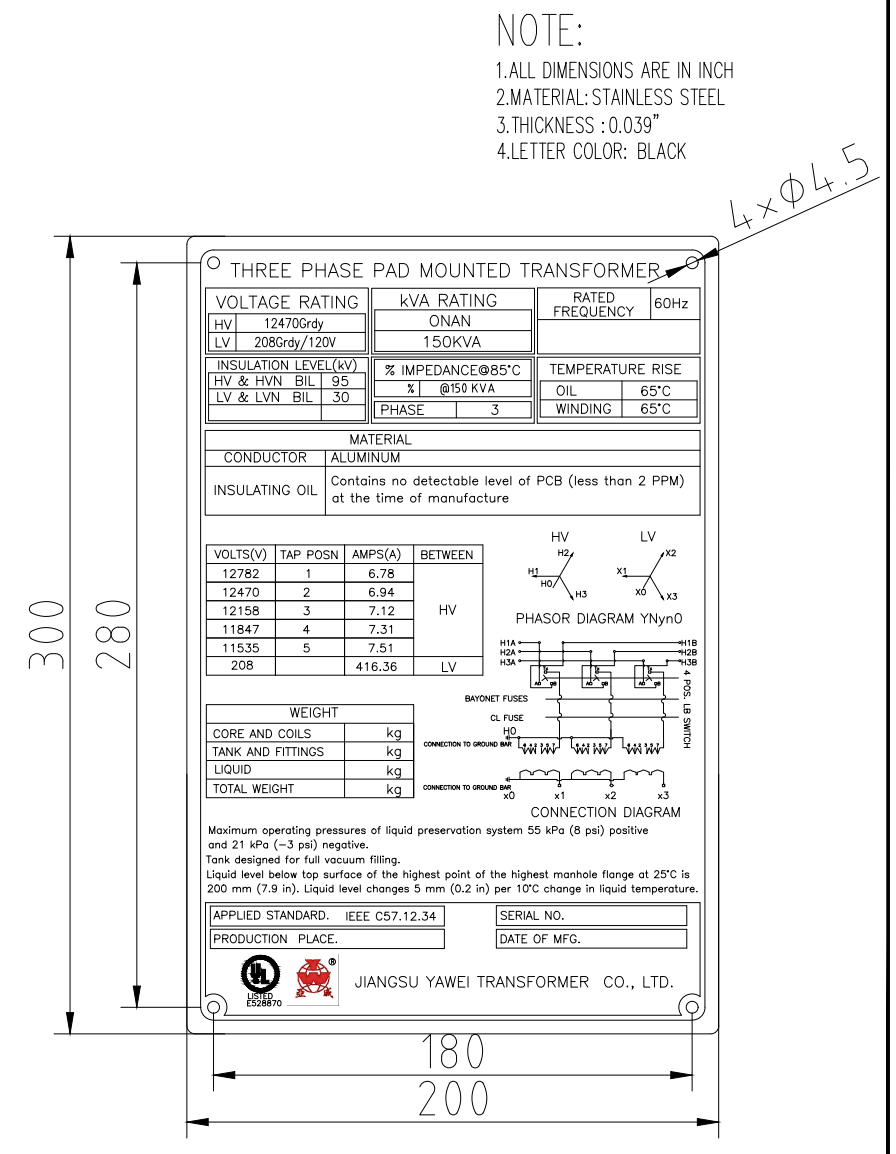

Placa de datos de un transformador tipo pad-mounted con grupo vectorial, relación de tensión e impedancia de cortocircuito.
La placa de datos ayuda a confirmar kVA, tensión primaria, tensión secundaria, impedancia, frecuencia y grupo vectorial antes de cotizar.

2. Pruebas de fábrica y documentos antes del embarque

TransformerGrid trata las pruebas como una barrera de prevención de riesgo, no como un trámite. Antes del embarque, una unidad aplicable se revisa contra planos, placa, requisitos de prueba y documentos del comprador.

El paquete normal puede incluir verificación de resistencia de aislamiento, relación de tensión, grupo vectorial, resistencia de devanados, pérdidas en vacío, pérdidas con carga, tensión de impedancia, prueba aplicada/inducida, condición del aceite o aislamiento, fuga y consistencia documental. El alcance final depende de norma, utilidad y contrato.

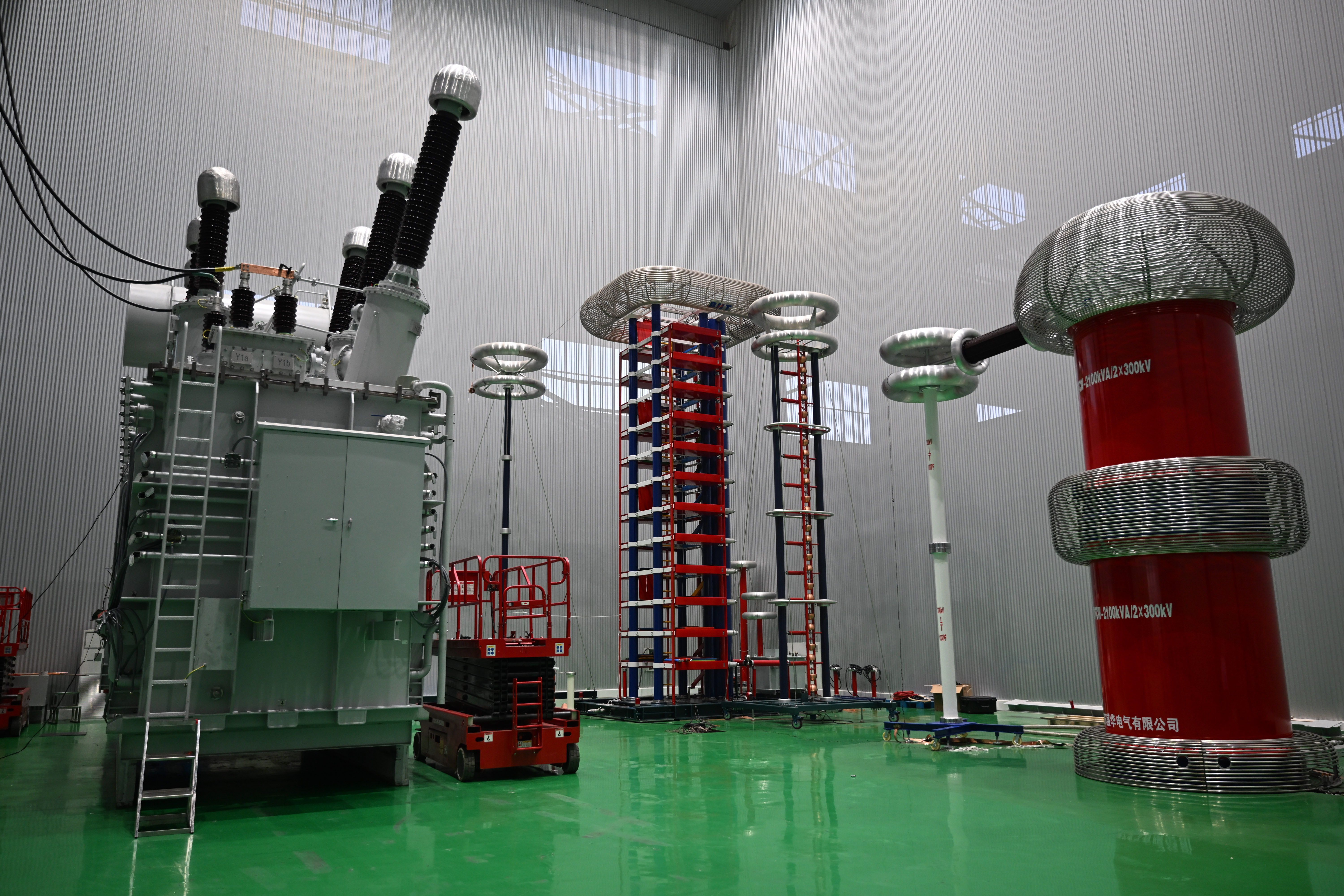

Laboratorio de prueba de impulso para transformadores con equipo de alta tensión.
Las pruebas de fábrica y documentos técnicos deben coincidir con la norma, la utilidad y el proyecto.

3. Conexiones Delta-Wye, terminales y planos

El comprador no debe limitarse a pedir “three-phase transformer”. Debe confirmar grupo vectorial, neutro, puesta a tierra, terminales H1/H2/H3 y X0/X1/X2/X3, secuencia de fase y disposición de entrada de cables.

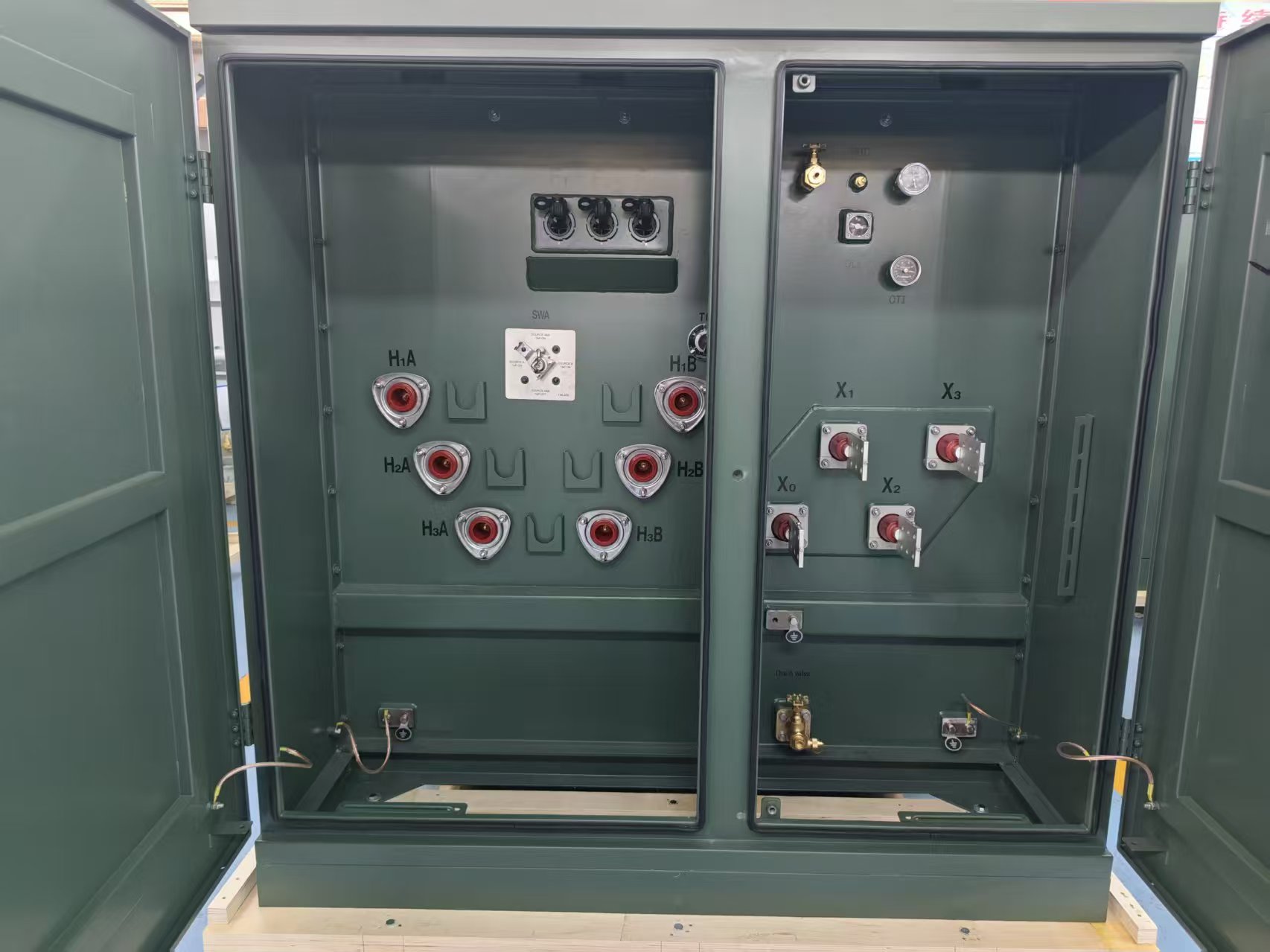

Conexiones de terminales Delta-Wye en transformador tipo pad-mounted con H1 H2 H3 y X0 X1 X2 X3.
La revisión de terminales y grupo vectorial es crítica antes de energizar el transformador.

Una conexión mal entendida puede causar problemas durante la primera energización. Por eso el diagrama unifilar, la placa y el plano de terminales deben revisarse antes de producción.

4. Dimensiones, base de concreto y entrada de cables

En proyectos reales, el problema no siempre está en el núcleo del transformador. Muchas veces está en la base, la dirección de entrada de cables, la distancia de maniobra, el acceso al compartimiento y el espacio para expansión futura.

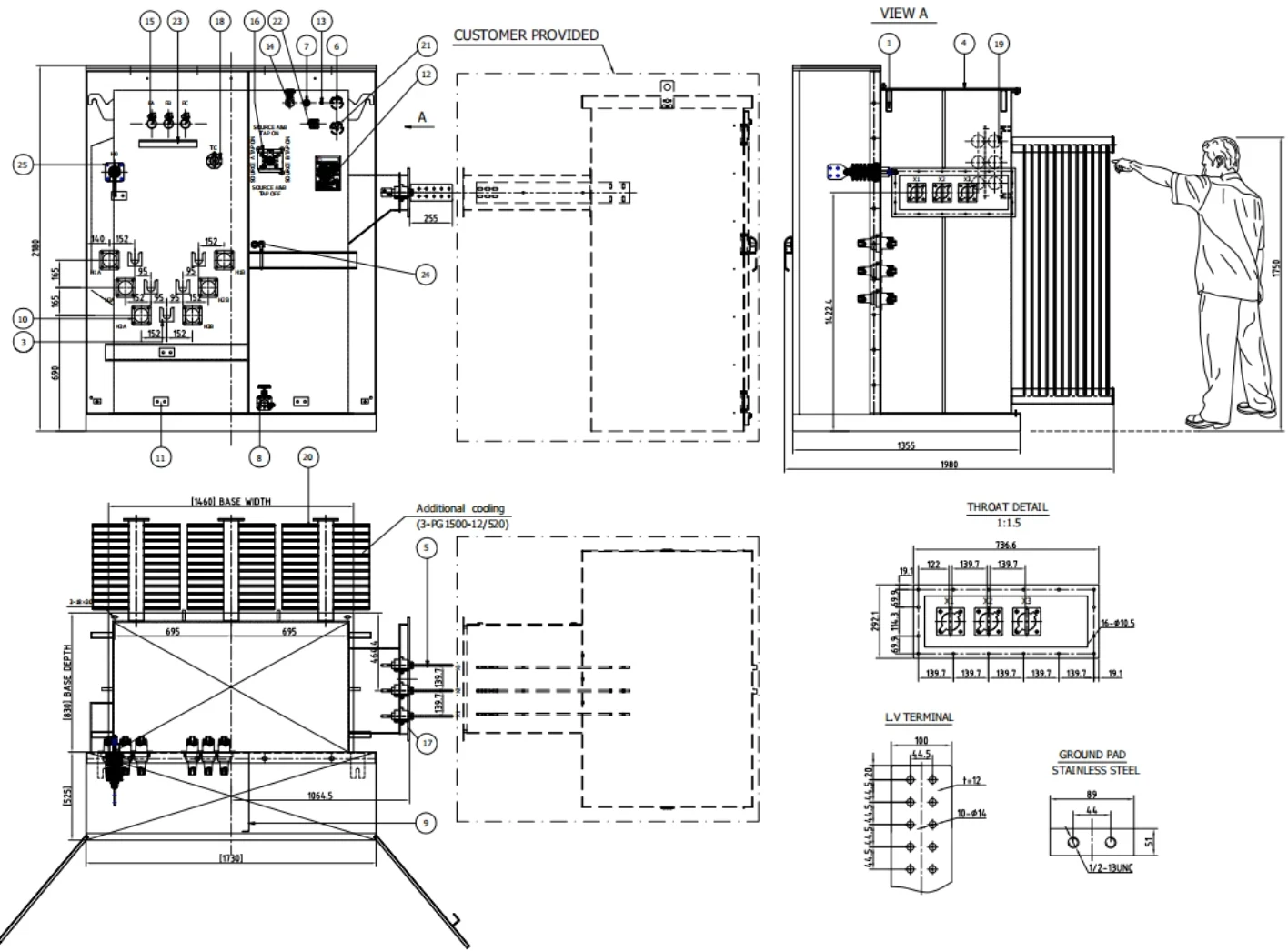

Plano dimensional de transformador tipo pad-mounted con layout de terminales, entrada de cables y base de concreto.
Los planos de dimensiones, terminales y base de concreto reducen errores antes de producción e instalación.

5. Precio, costo total y comparación correcta

El precio final depende de cobre o aluminio, aceite o fluido especial, gabinete, accesorios, normas, pruebas, empaque, flete, seguro, impuestos y aprobación local. Un precio público de distribuidor puede ser útil como referencia, pero el comprador debe comparar costo puesto en obra, no solo precio de equipo.

Para una RFQ seria, indique destino, puerto, Incoterms, peso permitido, tiempo de entrega, documentos de importación y requisitos de inspección. TransformerGrid puede separar costo de equipo, empaque, documentos y logística para que el comprador compare con claridad.

6. Preguntas frecuentes

¿Qué es un transformador tipo pad-mounted?

Es un transformador instalado a nivel de piso dentro de un gabinete cerrado y seguro, usado en redes subterráneas, edificios comerciales, plantas solares, hospitales, centros logísticos e infraestructura industrial.

¿Cuánto cuesta un transformador pad-mounted de 500 kVA?

Depende de devanados, fluido, gabinete, accesorios, normas, pruebas y flete. El comprador debe comparar costo total puesto en proyecto, no solo el precio de fábrica.

¿Puedo solicitar cotización sin planos?

Sí. Puede enviar país del proyecto, carga total en kW, tensión disponible, tensión requerida, aplicación, fotos de placa si existe y cronograma. Con eso se puede iniciar una revisión técnica preliminar.

¿Sirve para proyectos solares?

Sí. Se usa en sistemas fotovoltaicos comerciales, plantas solares, almacenamiento, microredes y puntos de interconexión, siempre que tensión, kVA, impedancia y requisitos de utilidad se confirmen correctamente.

¿Qué documentos debo pedir antes del embarque?

Planos aprobados, placa de datos, reporte de pruebas, fotos de terminales, lista de accesorios, documentos de norma y empaque/logística según el país de destino.

7. Siguiente paso: revisión de RFQ sin compromiso

Envíe país, kVA, tensión primaria, tensión secundaria, frecuencia, aplicación, diagrama unifilar, planos o fotos de placa. Nuestro equipo revisará los datos críticos antes de cotizar.

  • Revisión preliminar de especificación
  • Confirmación de tensión, impedancia, grupo vectorial y BIL
  • Revisión de planos, terminales y entrada de cables
  • Preparación de documentos de prueba y embarque según alcance acordado
