El informe FAT estaba completo. Seis meses después, nadie encontraba la línea base

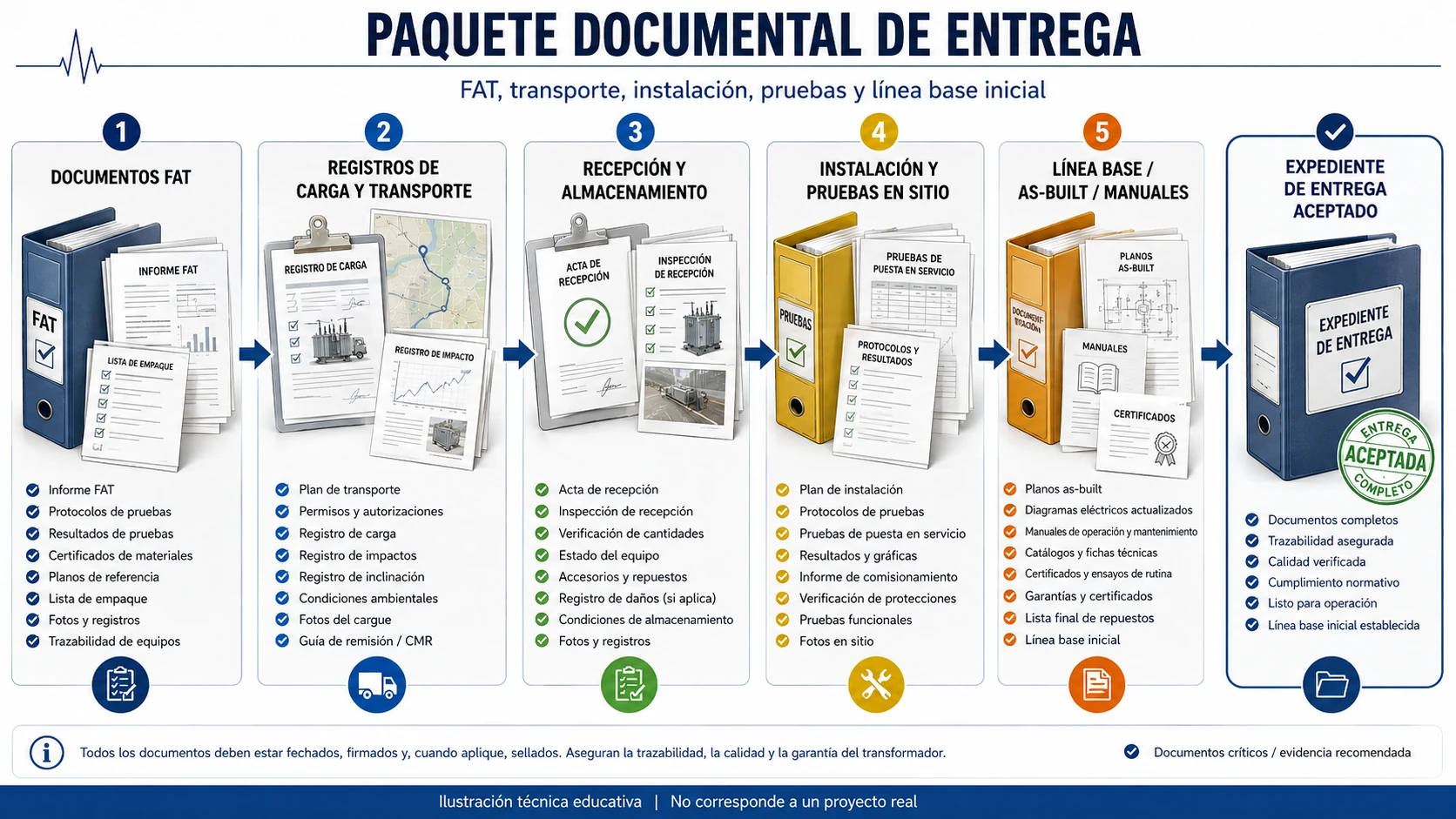

Guía técnica vinculada: paquete documental de entrega y línea base inicial

Qué ocurrió y por qué importa
Declaración del relato: este es un escenario compuesto y ficticio. El alcance de retención, formato, firmas y plazos legales deben seguir el contrato, los sistemas del propietario y los requisitos locales.
Seis meses después de la energización, Sofia, responsable de mantenimiento, recibió una pregunta sencilla: ¿la tendencia de temperatura era ahora mayor que durante la puesta en servicio? Esperaba una respuesta fácil: abrir el paquete de entrega. El servidor sí contenía informes FAT, curvas de ensayo, planos, fotos de transporte, fotos de instalación y decenas de correos. Lo que no contenía era una línea base inicial clara. Temperaturas de la primera energización, indicación de nivel de aceite, estado de refrigeración y configuración de protecciones estaban dispersos en ordenadores de distintas personas.
La base técnica es la paquete documental de entrega y línea base inicial. Esa es la diferencia entre «hay muchos documentos» y «la documentación es utilizable». El objetivo del paquete de entrega no es demostrar que el proyecto produjo papeles. Es permitir que, años después, un ingeniero responda una cadena de preguntas: ¿cuál fue la configuración final de fábrica? ¿Hubo anomalías en transporte? ¿Qué se observó en recepción? ¿Qué revisión de plano gobernó la instalación? ¿Cuáles fueron los resultados en sitio? ¿Qué ajustes y parámetros existían cuando el transformador entró en servicio? Si algo cambia después, ¿contra qué línea base se compara?
Un buen expediente sigue el ciclo de vida del equipo y no el organigrama de la empresa. Los registros de fábrica contienen FAT, planos aprobados, certificados y parámetros finales. Carga y transporte contienen empaque, fotos, impactos o precintos. Recepción e instalación contienen aceptación, estado de accesorios, registros y as-built. Las pruebas de entrega contienen resultados en sitio y verificación de protecciones. La línea base inicial registra la condición clave cuando el activo entró realmente en servicio. Puede haber menos archivos, pero la ruta para encontrarlos es mucho mejor.
«Guardar todos los correos» no es gestión documental. Es mejor definir un índice de entrega: categoría, nombre, revisión, responsable, estado final y ubicación. Las partes confirman ese índice al cierre. Para análisis de fallas, garantía y optimización de mantenimiento, el propio índice se convierte en un activo.
Sofia tardó dos días en reconstruir los datos iniciales desde ordenadores distintos. No culpó a nadie. Todos habían registrado algo; nadie convirtió esos registros en la memoria del proyecto. Desde entonces hace una pregunta en cada entrega de transformadores: «Dentro de cinco años, ¿un ingeniero que nunca participó podrá encontrar la línea base inicial en diez minutos?». Si la respuesta es no, la entrega todavía no terminó.
Acción recomendada
Incluya el índice de entrega como entregable contractual y construya la línea base durante la primera energización. Más archivos no significan automáticamente mejor documentación.
Profundización técnica
Continúe con la Wiki vinculada: paquete documental de entrega y línea base inicial
Acción de proyecto
Seleccionados para proyectos de State Grid. Probados en climas extremos.
Experiencia de fabricación respaldada por adjudicaciones documentadas a través de un socio de fabricación verificado.
¿Compra o cotiza un transformador? Contacte:
WhatsApp: +86 176 8746 9988
